Thời gian dẫn đầu cơ bản cho gia công¶
Trong LeanSoft, thời gian dẫn đầu được sử dụng để dự đoán thời gian cần thiết để hoàn thành một hành động nhất định. Ví dụ, mốc thời gian giao hàng có thể được thiết lập cho một sản phẩm mua, điều này chỉ định số ngày mà nhà cung cấp của sản phẩm thường mất để giao sản phẩm đến công ty mua hàng.
Đối với các sản phẩm gia công cụ thể, thời gian giao hàng có thể được cấu hình để tính đến thời gian cần thiết cho nhà thầu phụ để sản xuất một sản phẩm. Làm như vậy cho phép công ty thầu dự đoán tốt hơn ngày giao hàng của các sản phẩm gia công.
Important
Giống như tất cả các thời gian dẫn đầu trong LeanSoft, thời gian dẫn đầu cho các sản phẩm gia công chỉ là ước tính và dựa trên thời gian mà các hành động được dự kiến sẽ mất.
Các tình huống không lường trước được có thể ảnh hưởng đến việc hoàn thành các hành động này, điều này có nghĩa là thời gian dẫn đầu không nên được xem như là một đảm bảo.
Cấu hình¶
Khi sử dụng quy trình gia công cơ bản để sản xuất một sản phẩm, một công ty không chịu trách nhiệm cung cấp các thành phần cần thiết cho nhà thầu phụ. Điều này có nghĩa là các yếu tố duy nhất ảnh hưởng đến ngày giao hàng của một sản phẩm là thời gian mà nhà thầu phụ cần để sản xuất và giao sản phẩm.
Bằng cách gán cho nhà thầu phụ của sản phẩm một thời gian dẫn đầu giao hàng tính đến cả hai yếu tố này, ngày Dự kiến đến hiển thị trên các đơn đặt hàng (PO) cho sản phẩm phản ánh chính xác hơn thời gian cần thiết cho cả sản xuất và giao hàng.
Thời gian giao hàng của sản phẩm¶
Để thiết lập thời gian giao hàng cho nhà thầu phụ của sản phẩm, điều hướng đến
, và chọn một sản phẩm gia công.Sau đó, chọn tab Mua trên trang của sản phẩm. Nếu nhà thầu phụ chưa được thêm vào như là một nhà cung cấp, hãy thực hiện việc đó ngay bây giờ bằng cách nhấp vào Thêm một dòng, và chọn nhà thầu phụ trong cột Nhà cung cấp.

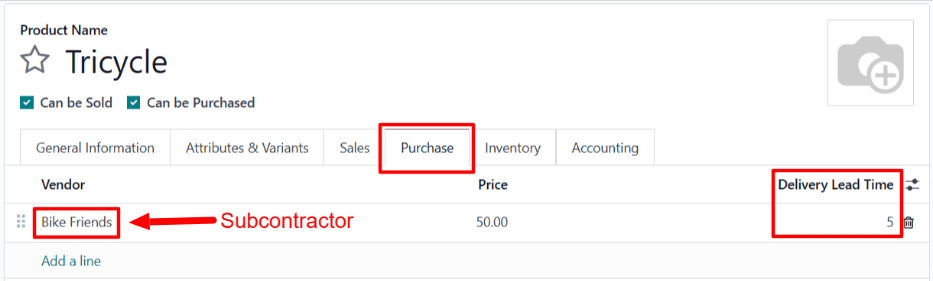

Khi nhà thầu phụ đã được thêm, nhập số ngày mà họ cần để sản xuất và giao sản phẩm, vào cột Thời gian dẫn đầu giao hàng.

Note
Nhiều nhà thầu phụ có thể được thêm vào tab Mua trên trang của sản phẩm, và một thời gian Thời gian dẫn đầu giao hàng khác nhau có thể được thiết lập cho mỗi nhà thầu phụ.
Quy trình thời gian dẫn đầu¶
Sau khi thiết lập thời gian giao hàng cho nhà cung cấp của sản phẩm, tạo một RfQ bằng cách điều hướng đến Mới.
, và nhấp vàoChỉ định nhà thầu phụ trong trường Nhà cung cấp. Sau đó, thêm sản phẩm vào tab Sản phẩm bằng cách nhấp vào Thêm sản phẩm, chọn sản phẩm trong cột Sản phẩm, và thêm số lượng vào cột Số lượng.

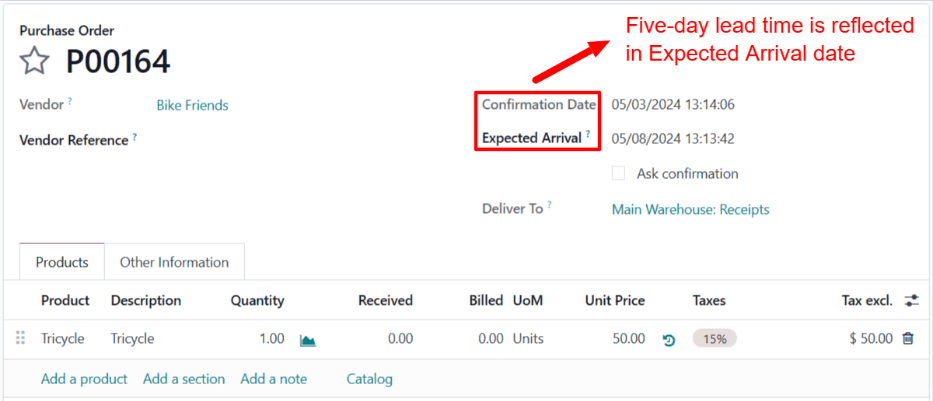

Khi một sản phẩm đã được thêm, trường Dự kiến đến trên RfQ tự động điền với một ngày phản ánh thời gian giao hàng của nhà cung cấp, như được chỉ định trên trang sản phẩm.
Nếu ngày cần được điều chỉnh, nhấp vào trường Dự kiến đến để mở popover lịch và chọn ngày mong muốn. Hãy chắc chắn không chọn ngày sớm hơn ngày đã được tự động điền, trừ khi nhà thầu phụ đã xác nhận rằng họ có thể giao sản phẩm vào ngày đó.
Cuối cùng, nhấp vào Xác nhận Đơn hàng trên RfQ để chuyển đổi nó thành một PO. Tại thời điểm này, nhà thầu phụ nên bắt đầu sản xuất sản phẩm gia công, trước khi giao nó cho công ty thầu.
Example
Nhà bán lẻ xe đạp Mike’s Bikes làm việc với một nhà thầu phụ — Bike Friends — để sản xuất các đơn vị của sản phẩm Xe ba bánh.
Trung bình, Bike Friends cần ba ngày để sản xuất một xe ba bánh, cộng thêm hai ngày nữa để giao cho Mike’s Bikes.
Do đó, Mike’s Bikes thiết lập thời gian dẫn đầu giao hàng là năm ngày cho xe ba bánh do Bike Friends sản xuất: ba ngày để sản xuất, cộng thêm hai ngày để giao hàng.
Vào ngày 3 tháng 5, Mike’s Bikes xác nhận một PO để mua một xe ba bánh từ Bike Friends.
Ngày Dự kiến đến được liệt kê trên PO là ngày 8 tháng 5, năm ngày sau ngày Ngày xác nhận.

Bike Friends bắt đầu sản xuất xe ba bánh vào ngày 3 tháng 5 — ngày mà PO được xác nhận — và hoàn thành vào ngày 6 tháng 5, ba ngày sau đó.
Xe ba bánh sau đó được gửi đến Mike’s Bikes vào cùng ngày, và họ nhận được vào ngày 8 tháng 5, hai ngày sau đó.
